“沒問題,一切都正常,可以開閘通電了。”4月26日上午,貴州仁遵4標電力專線試運行現場,項目電工老楊向等待在機房外同事,擺出一個“OK”的手勢,隨后總閘門拉下。至此,盼望已久的電力專線建設終于宣布告捷,項目成為全線首個完成電力專線建設工作的施工單位。
貴州仁遵4標地處典型的喀斯特地貌帶,施工沿線電力匱乏,項目必須要從13公里外一個大型變電站拉專線過來。“現場照明、拌合站、鋼筋加工、工程機械、監控等施工的方方面面,都需要電力供應,且需求巨大。要打贏項目建設這場仗,電力專線的架設是前提。”項目負責人楊兵介紹,為解決電力建設這一難題,項目進場初期就成立了專項領導小組,提前謀劃,積極與電力等部門進行協調,制定并優化方案,確保線路的順利架設。
“路十分不好走,太不容易了!”老楊回憶起電線架設的過程十分感慨,“兩根線桿之間的距離非常遠,而且地勢起伏不平,山地居多,有些地方甚至都沒有路。”老楊稱,地形的險峻,給運輸材料帶來了極大挑戰,最困難的時候一天都立不了一根電桿。

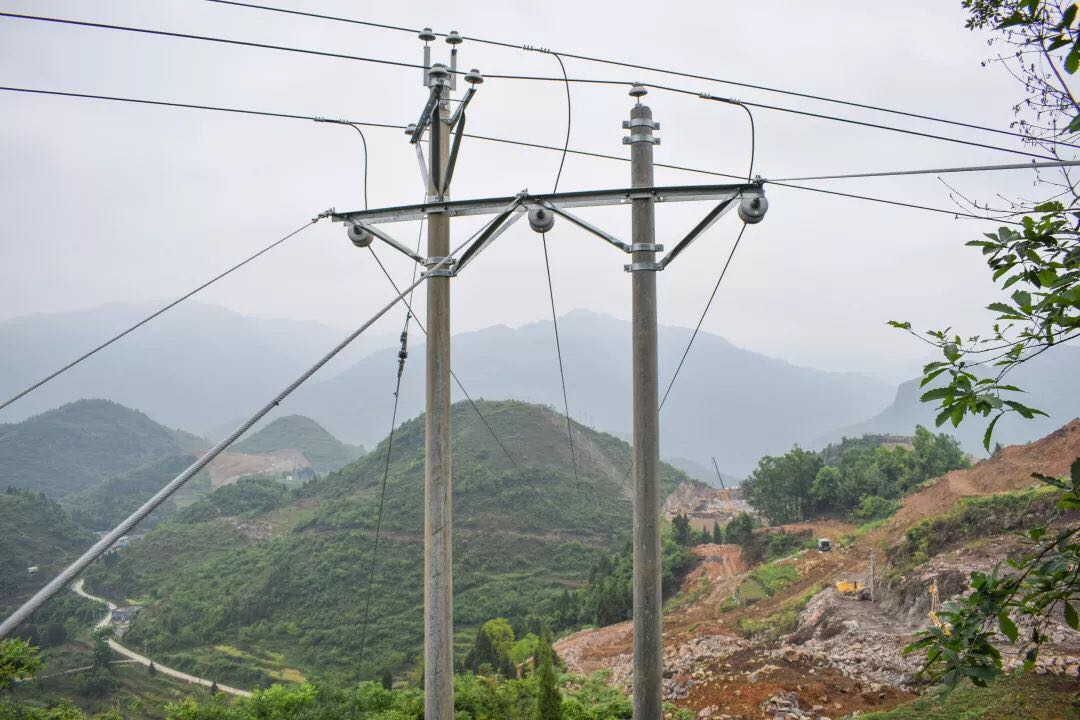

順著老楊所指的方向望去,只見綠樹蔥蘢的山坡上,零零星星聳立著許多電桿,彼此間保持著一定的距離。老楊稱,架線快的情況下,一天通常能架設1公里左右,慢的時候可能還不到500米,“全線13公里的專線,就是在這樣的重重困難之下,項目花了1個多月時間,一根電桿、一段電線架設起來的”。
電線架設中的困難不言自喻,早出晚歸已是常態,惡劣天氣更是家常便飯。“過程很難,但沒有一個人有怨言,大家都是一心想盡快把電線拉好。”項目副經理?xiàng)钸_(dá)賴說,30多年帶領村民修天渠的黃大發老支書就在項目駐地的村莊,他的事跡也深深影響了全體職工,“想想黃老支書在當時那種艱辛的環境里,都能迎難而上,我們面對的這些困難不算什么”。
楊兵說,項目沿著時代楷模的足跡,在崇山峻嶺間,架設起了這條關乎生產的“電力動脈”,跟項目全體員工骨子里“自強不息,永爭第一”的精神是分不開的,接下來項目將全力投入生產,早日建成這條關乎貴州民生的高速公路。
